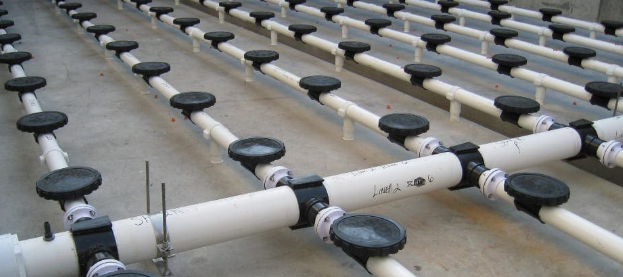

Критическая роль правильной установки дискового диффузора: практическое руководство для инженера
Как специалист по очистке сточных вод с более чем 15-летним опытом работы, я стал свидетелем того, как неисправные дисковые диффузоры могут снизить эффективность аэрации, увеличить затраты на электроэнергию на 30–50 % и привести к преждевременному выходу из строя мембраны.В отличие от обычного оборудования, дисковые диффузоры требуют хирургической точности при обращении, выравнивании и тестировании из-за их микропористой структуры и зависимости от равномерного распределения воздушного потока. Ниже я подробно описываю часто-упускаемые из виду нюансы установки, которые определяют долгосрочную-жизнеспособность системы.

1. Предварительная-установка: помимо базовых проверок
Совместимость материалов не-не подлежит обсуждению
Мембраны дисковых диффузоров (обычно EPDM для городских сточных вод) быстро разрушаются, если их состав не соответствует составу сточных вод. Для промышленных сточных вод, содержащих масла или растворители,силиконовые или полиуретановые мембраныявляются обязательными. Я вспоминаю проект фармацевтического завода, где мембраны из EPDM вышли из строя в течение нескольких недель из-за воздействия кетонов,-их замена стоила 200 тысяч долларов.Всегда проверяйте химический состав поступающей жидкости перед выбором материала мембраны..
Протоколы хранения и обработки
- УФ-защита: Unopened diffusers must remain in OEM packaging until installation. EPDM membranes exposed to sunlight for >Через 48 часов образуются микро-трещины, что увеличивает риск разрывов во время эксплуатации.
- Контроль температуры: Хранение при температуре ниже 5 градусов делает мембраны хрупкими. Во время зимней установки в Миннесоте мы использовали изоляционные одеяла и обогреватели для поддержания температуры хранения 10 градусов.
- Контрольный список проверок:
| Контрольно-пропускной пункт | Стандартный | Инструмент/Метод | Риск, если его игнорировать |
|---|---|---|---|
| Целостность мембраны | Без видимых царапин/вмятин | Увеличительная линза + тактильный тест | Неравномерная аэрация, засорение |
| Резьба на седлах адаптера | Плавное вращение, отсутствие поперечной-резьбы | Тест на ручную-затяжку | Утечки воздуха в местах соединения труб |
| Чистота воздухораспределительного трубопровода | Отсутствие мусора (пыль, металлическая стружка) | Эндоскопическая камера + сжатый воздух | Забитые поры диффузора |
2. Точность установки: 3 столпа эффективности
2.1 Допуск выравнивания: ±0,6 см/0,25 дюйма.
Почему это важно: A deviation ><|place▁holder▁no▁797|>создаетгидравлические мертвые зоныгде оседает ил, блокируя мембраны. При расширении очистных сооружений в Денвере лазерное выравнивание снизило утечки после установки-на 90 % по сравнению с ручными методами.
2.2 Уплотнение седлового адаптера
- Выбор смазки: использовать толькомыло на водной-основе (концентрация 5–10 %). Смазочные материалы на нефтяной-основе разбухают EPDM, деформируя геометрию пор. Во время аудита завода я обнаружил, что 34% диффузоров, использующих WD-40, вышли из строя в течение 6 месяцев10.
- Контроль крутящего момента: Чрезмерная-затяжка дает трещины на корпусах ABS; недостаточная-затяжка приводит к утечкам.Оптимальный крутящий момент: 18–22 Нм.(используйте калиброванные динамометрические ключи).
2.3 Выравнивание воздухораспределительных труб

Трубы должны бытьфиксируется горизонтально кронштейнами из нержавеющей стали с интервалом 1,5 м.. Misalignment >3 степень приводит кстратификация воздушного потока-где диффузоры рядом с вентиляторами получают на 300 % больше воздуха, чем оконечные устройства. Перед установкой диффузоров всегда продувайте трубы сжатым воздухом с давлением 7 бар.
3. Испытание на утечки: трехфазный протокол, который большинство подрядчиков пропускают
Этап 1: *Испытание на низкий уровень-воды (вода на высоте 50 % высоты диффузора)*
Давление: 0,2 бар в течение 30 мин.
Проверять: Седла переходников, фланцевые прокладки и резьбовые соединения.Пузырьковые следы=немедленной замены.
Этап 2:Испытание на погружение (вода на высоте 50 мм над диффузорами)
Давление: 0,5 бар (базовый рабочий уровень)
Фокус: Мембрана-к-уплотнениям корпуса и противозасоряющим-клапанам. При модернизации в Шанхае на этом этапе было выявлено 12 трещин в корпусах, пропущенных на этапе 1.
Этап 3:Испытание высоким-давлением (вода возле коллекторных труб)
Давление: 1,5× максимальное рабочее давление (например, 0,75 бар для систем с давлением 0,5 бар)
Действие: Осмотрите все коллекторы и отводные трубы.Критерии приемки:<0.5% pressure drop/minute.

4. Как избежать эксплуатационных катастроф: меры безопасности после-установки
4.1 Анти-плавучесть подземных трубопроводов
При установке в бассейны, которые будут засыпаны:
- Балластировка бетона: Анкерные трубы с бетонными манжетами толщиной 300 мм-с интервалом 5 м.
- Водяная балластировка: Во время засыпки заполнить трубы водой. В проекте во Флориде пустые трубы поднялись вверх, сломав 40% переходников.
4.2 Защита во время задержки ввода в эксплуатацию
Если задержка от тестирования-до-запуска превышает 72 часа:
- Maintain water coverage >1 м над диффузорамидля предотвращения УФ-деградации и замерзания.
- Ежедневная 10-минутная продувка воздухапри давлении 0,3 бар для предотвращения колонизации биопленкой.
5. Долгосрочная-целостность мембраны: обслуживание-на основе данных
Мониторинг сопротивления: Ежемесячно отслеживайте потерю давления на мембранах. АУвеличение на 20 гПасигнализирует о загрязнении. Турбо-струйная очистка (водяные струи с давлением 50-бар) восстанавливает 95 % мембран. Избегайте промывки кислотой, пока не будет подтверждено образование накипи.
Ежегодное тестирование красителей: Введите флуоресцентный краситель в воздушные коллекторы. УФ-свет выявляет микро-утечки, невидимые во время эксплуатации. Упреждающая замена 5% «слабых» мембран предотвращает каскадные отказы.
